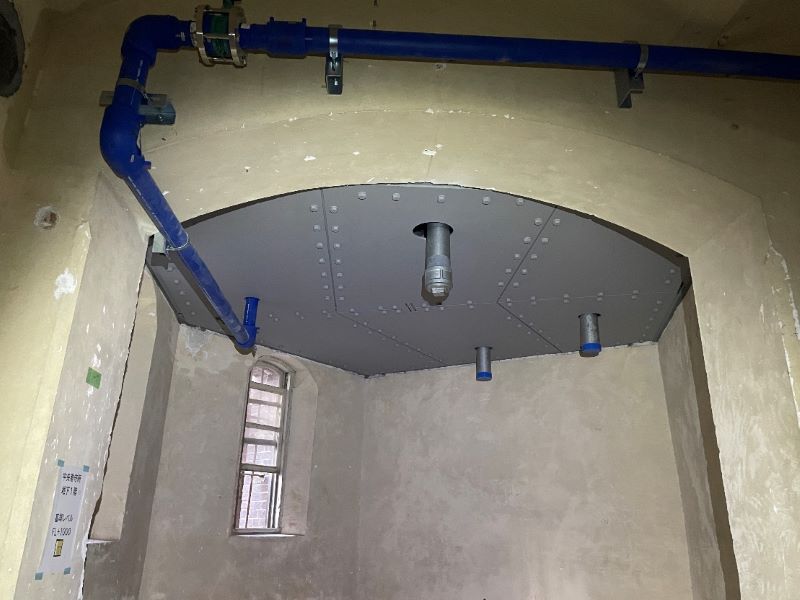

電子メール:nara-prison@hoshinoresorts.com

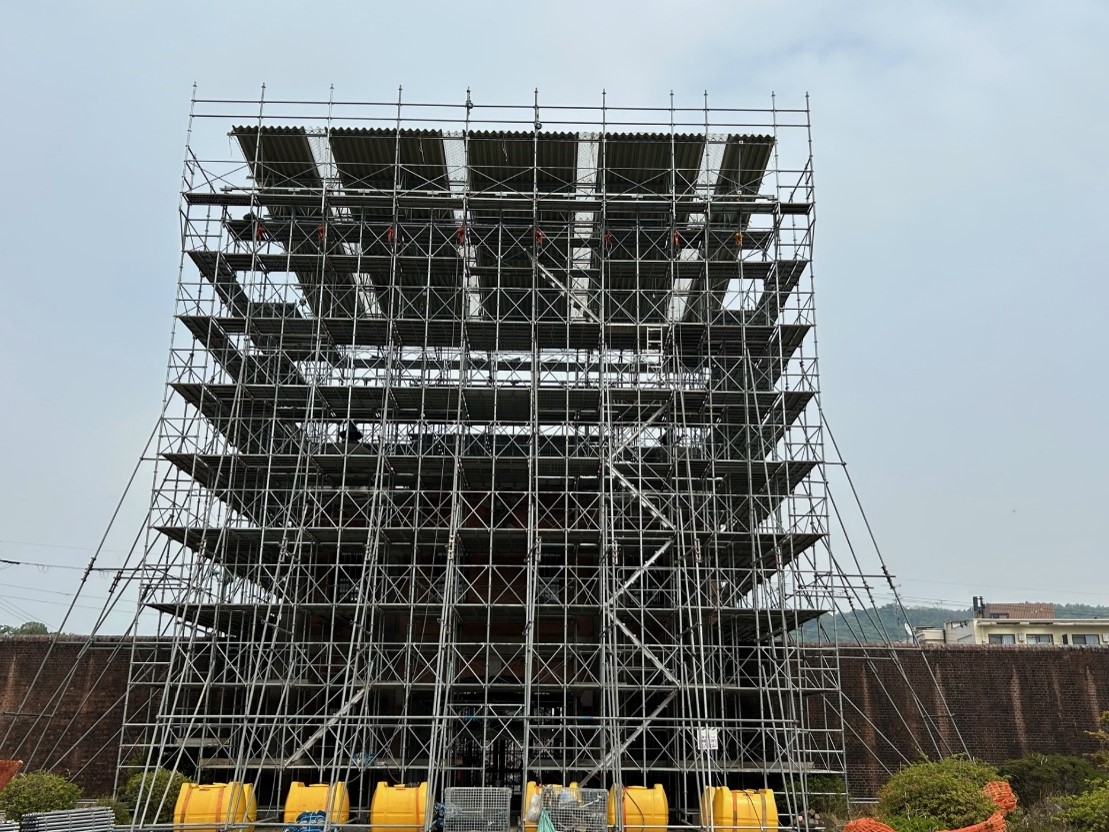

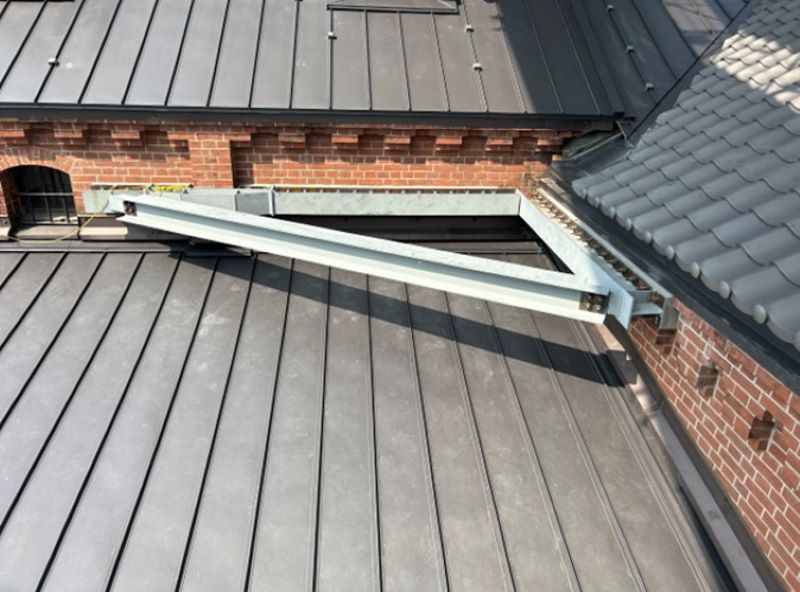

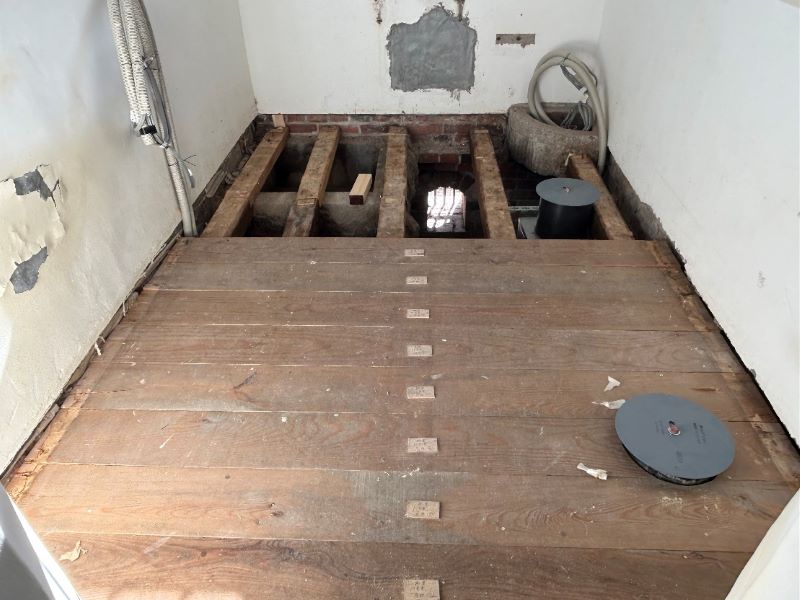

工事の進捗

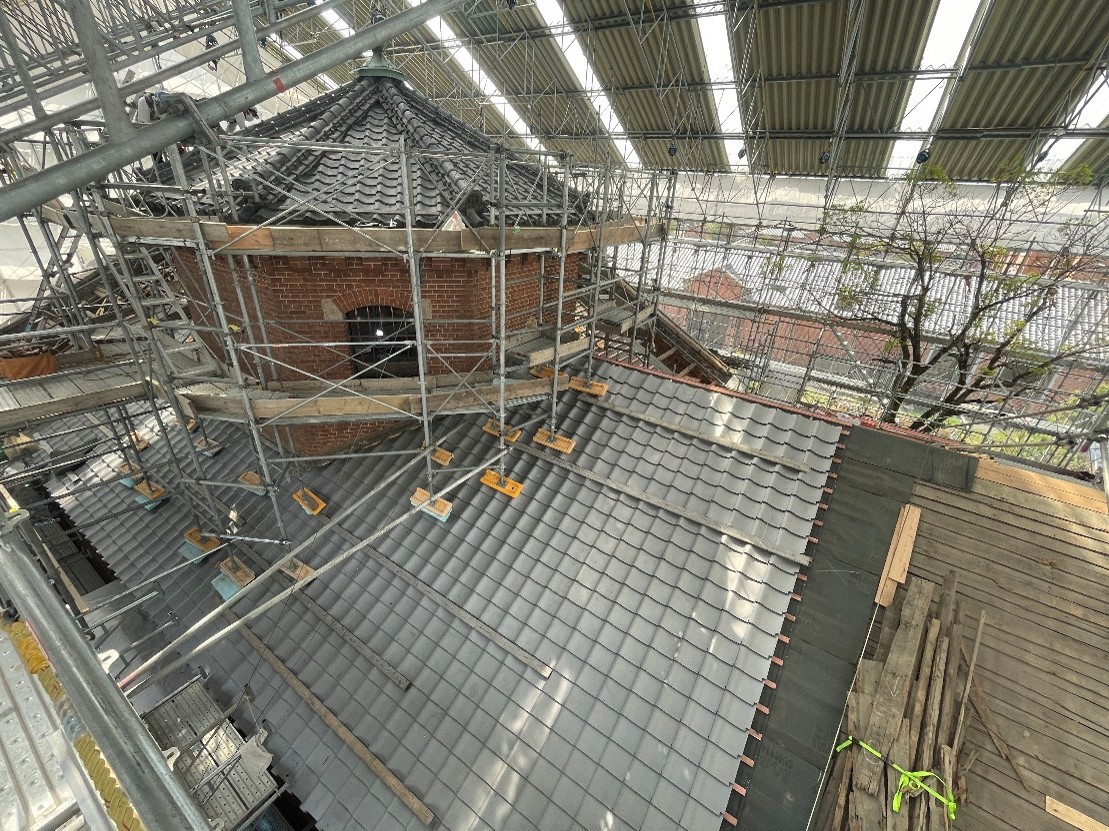

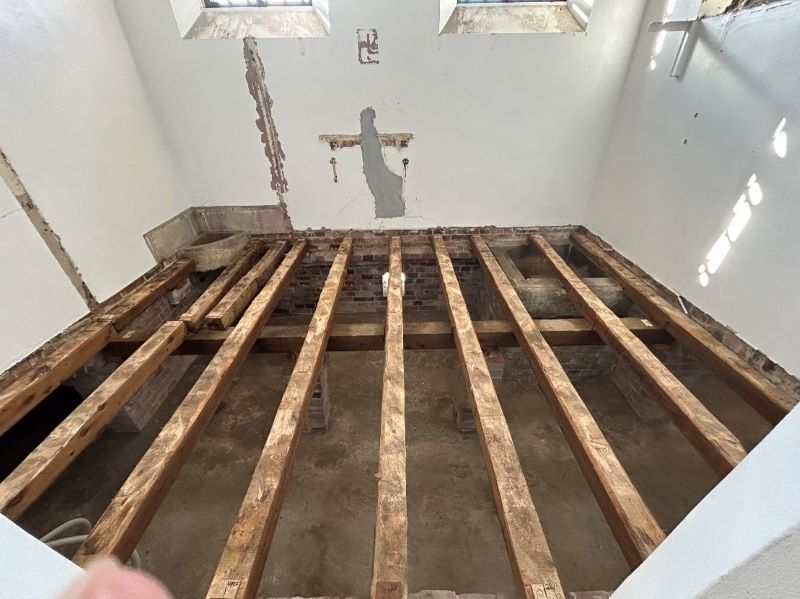

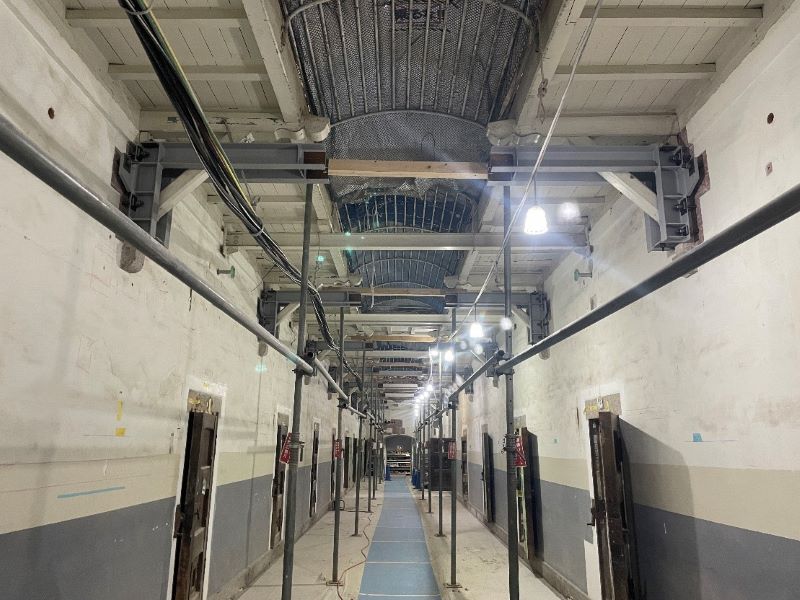

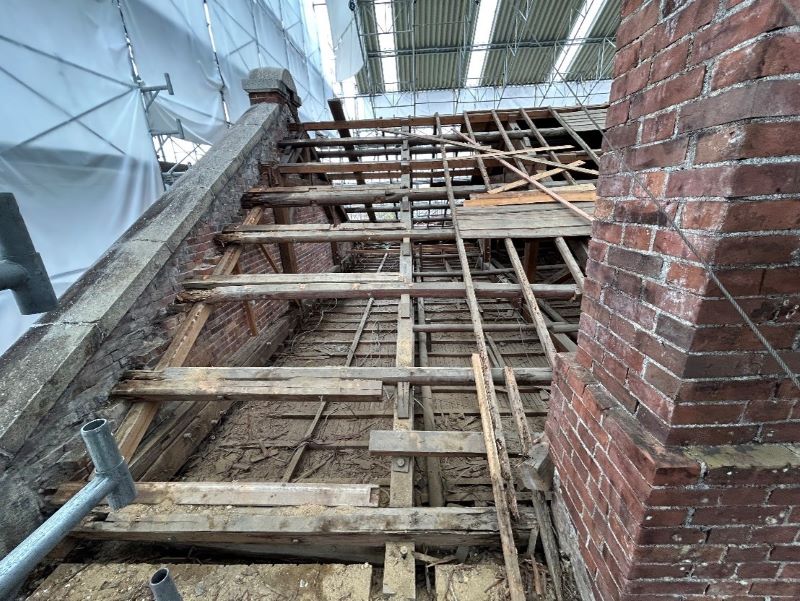

2024年2月度
-

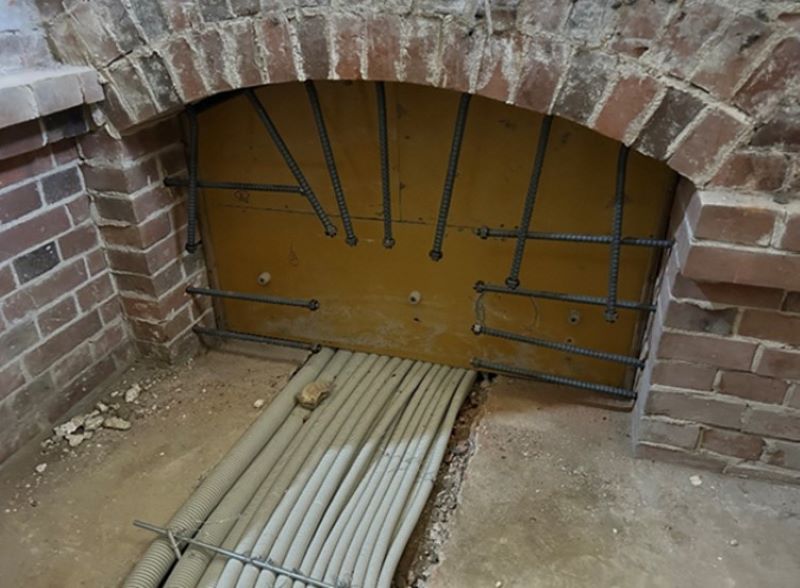

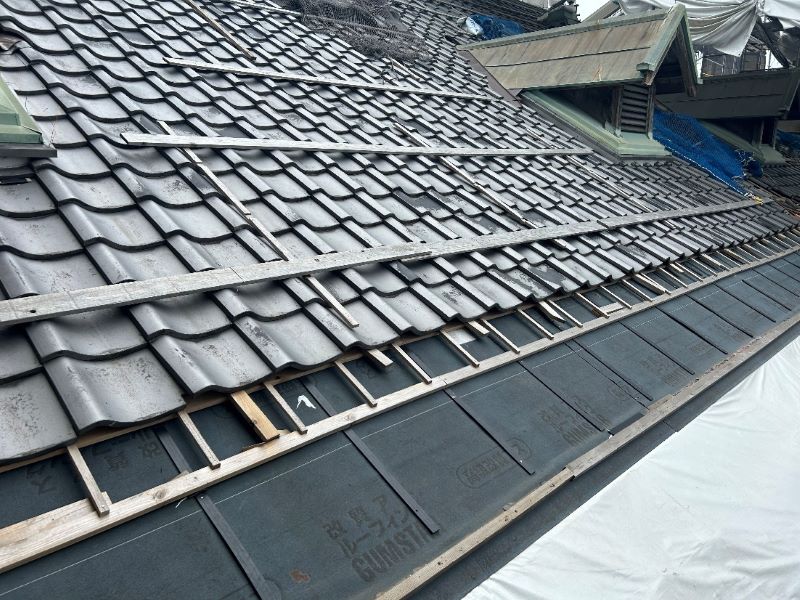

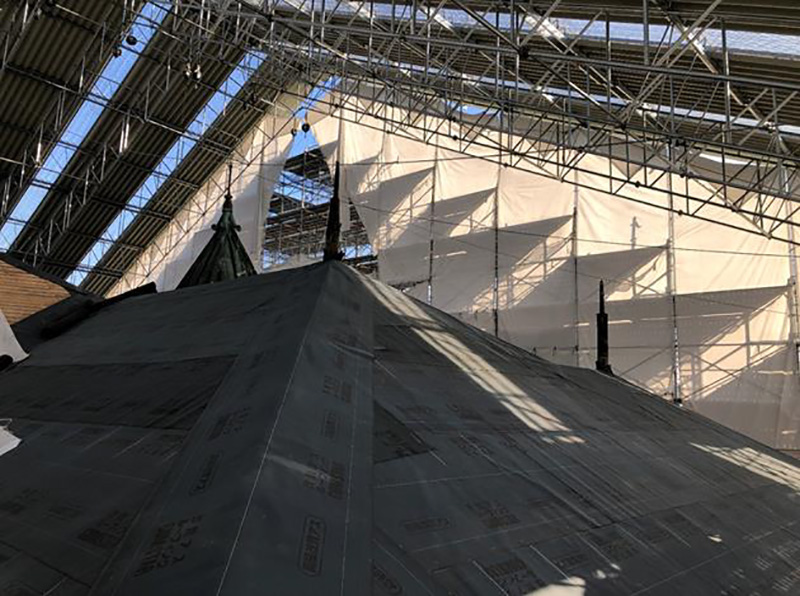

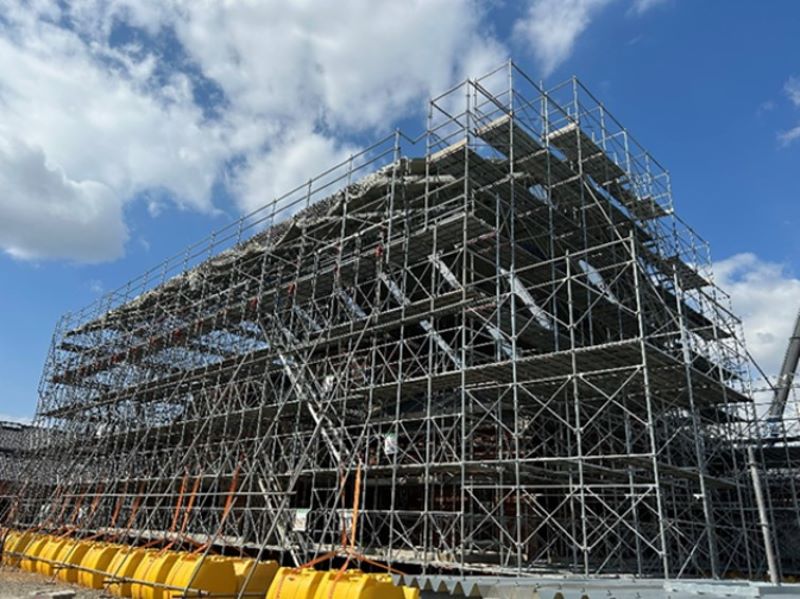

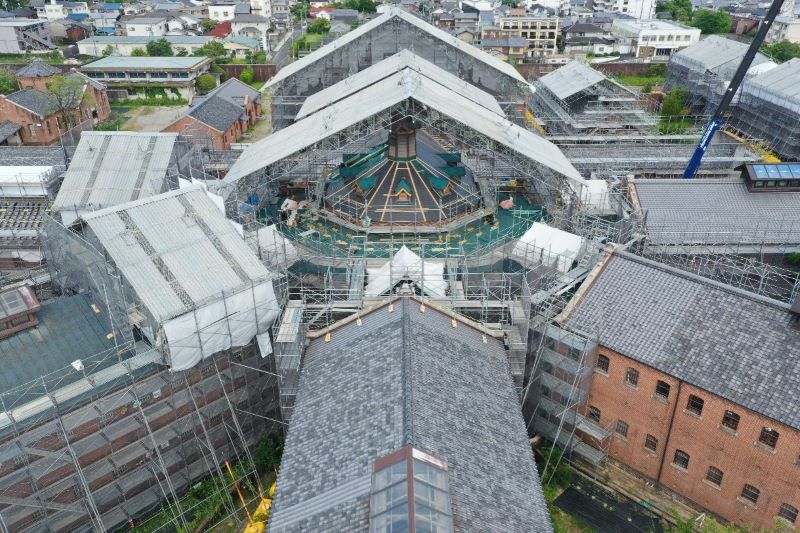

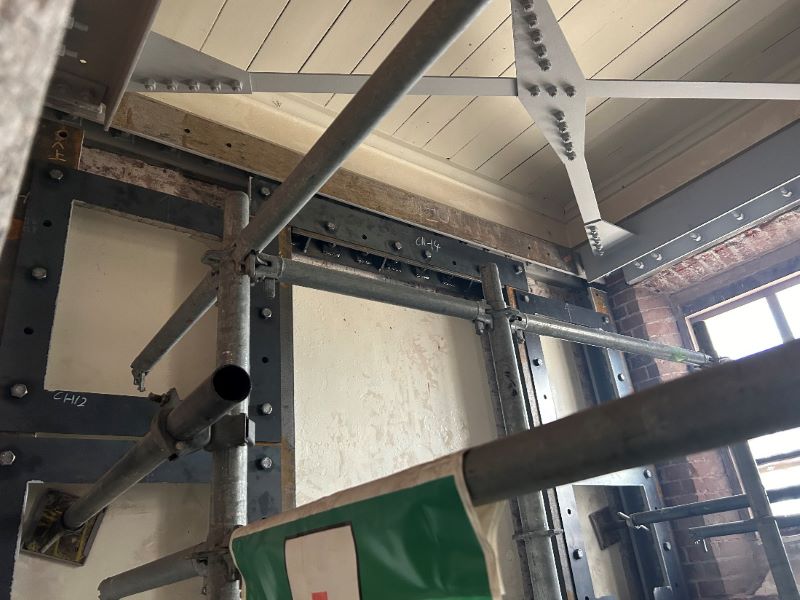

中央看守屋根ルーフィング敷き込み工事状況

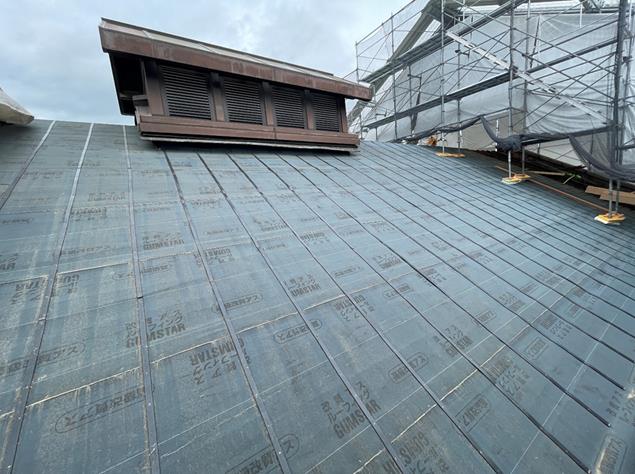

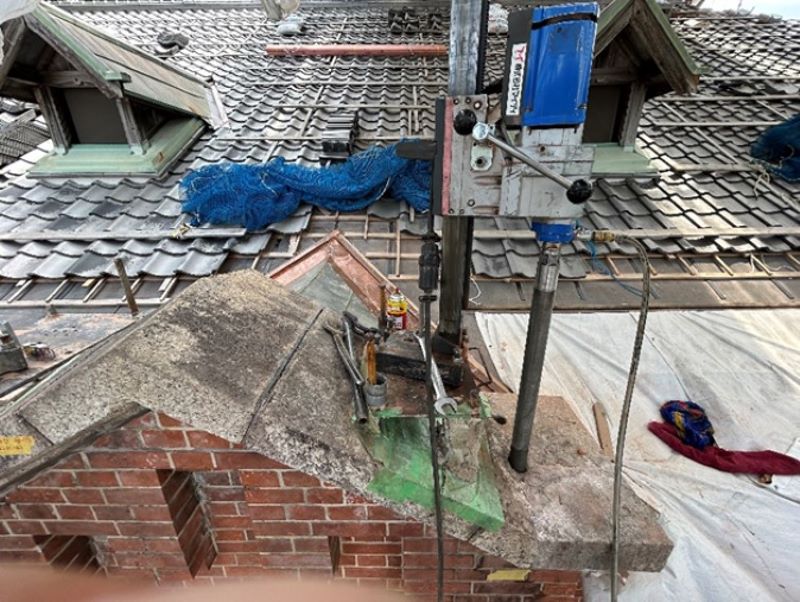

屋根瓦の下に防水のためアスファルトルーフィングを敷き込みます。

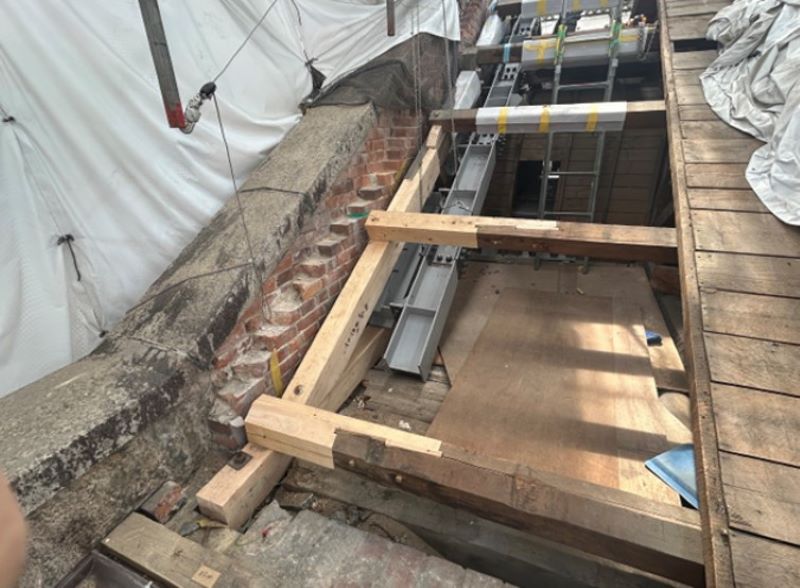

この後瓦葺きのための桟木を取り付けていきます。 -
4寮外壁補修ご足場解体状況
外壁補修には基本無機質材を用いて行います。
クラック補修にはモルタルスラリーを充填していきます。
削孔が必要な場合は無振動ドリルを用い煉瓦にダメージを与えないように施工します。 -
2寮付属検人場解体工事状況
2寮北西側に木造の検人場が増設されています。
今回事業では記録を残し解体保存となります。
小屋組みに丸太が使われているのが見て取れます。

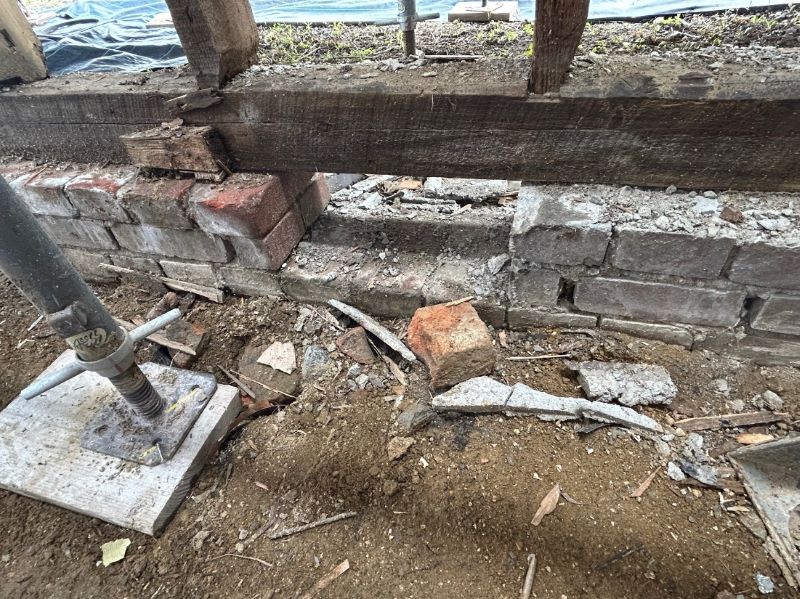

2024年1月度
-

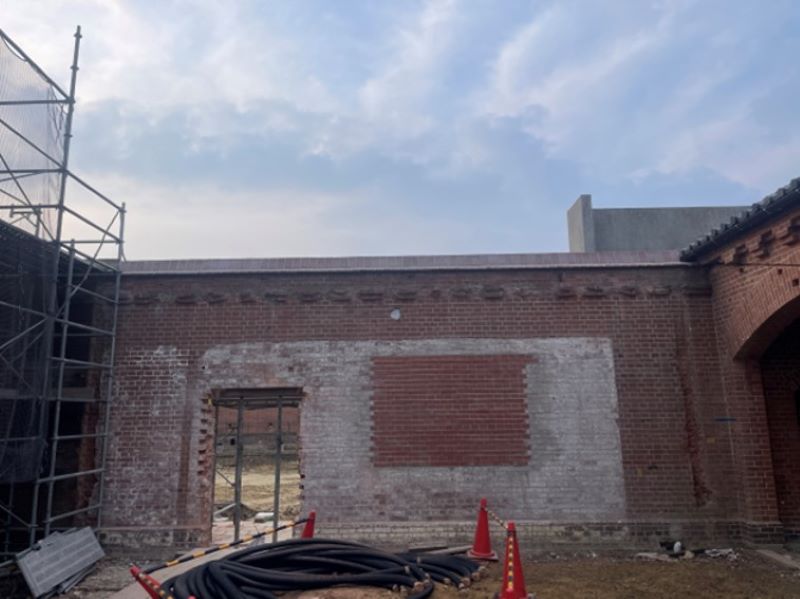

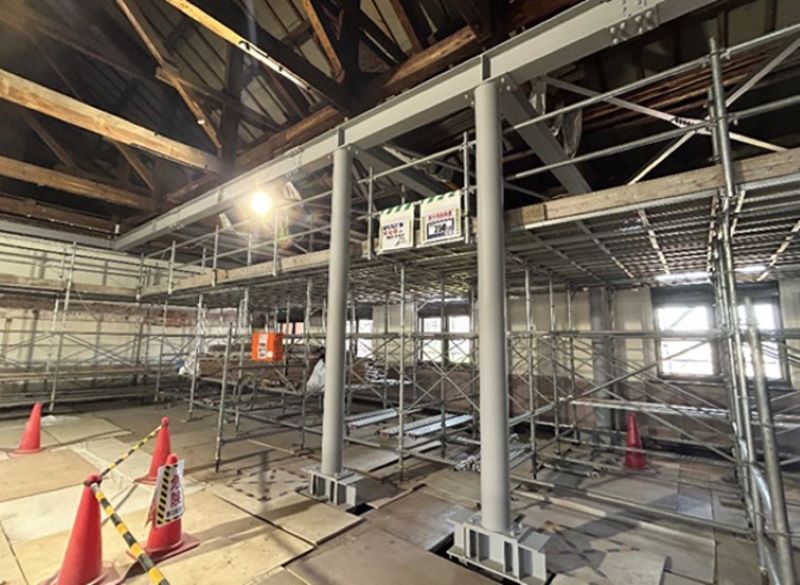

5寮屋根瓦復旧工事状況
屋根瓦は既存瓦を選別の上使えるものは古い瓦をまた葺きなおしています。
歴史のある建物の特性の景観を重視してあえて古い瓦を正面側に配置しています。 -

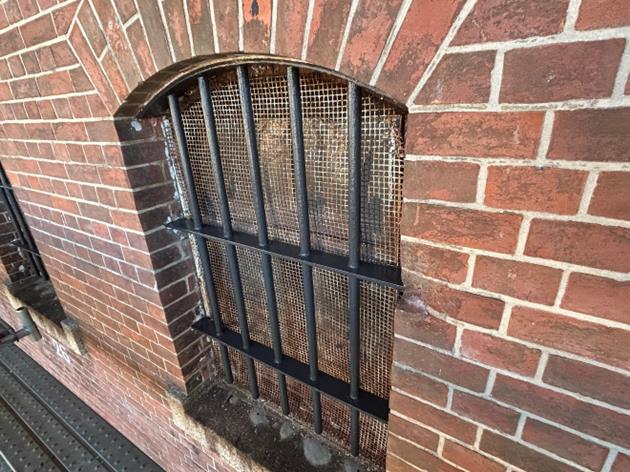

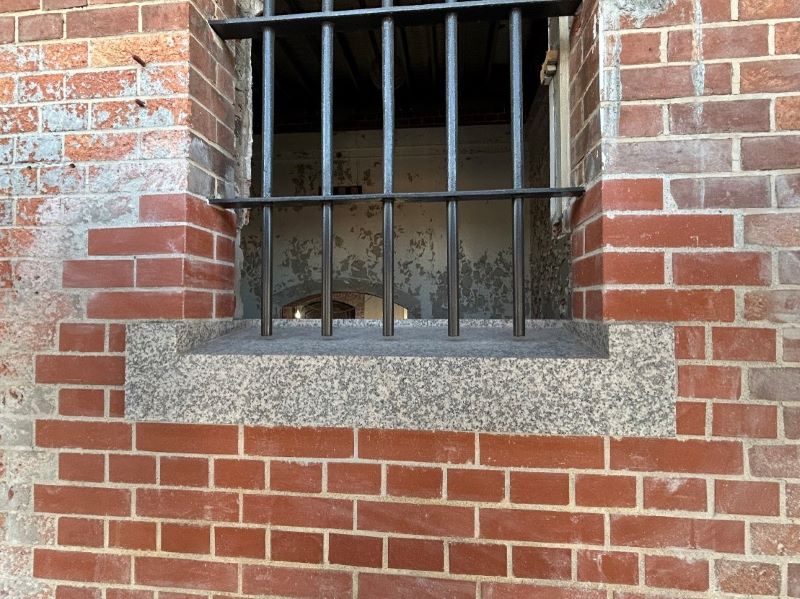

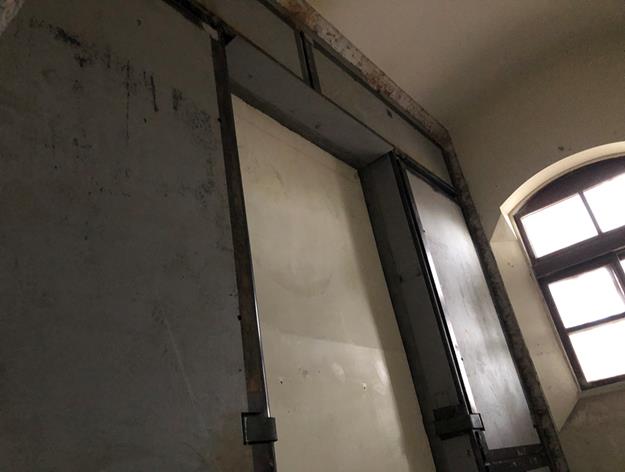

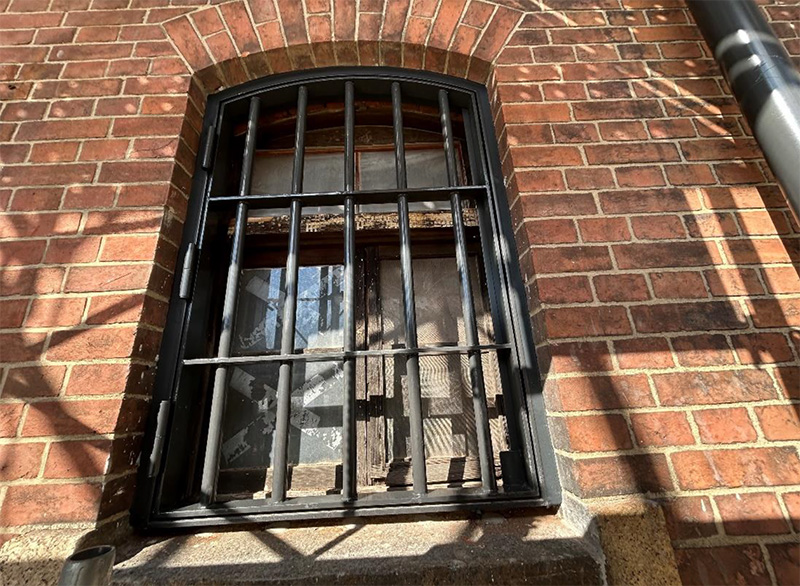

4寮鉄格子開き戸設置状況
刑務所の特徴でもありますが開口部には固定の鉄格子がついています。
文化財の観点から補修の上そのままの保存が基本ですがホテル活用のため一部避難用に意匠を変えず開き戸としています。
左側に目立ちませんが開き戸となる丁番がみてとれます。 -

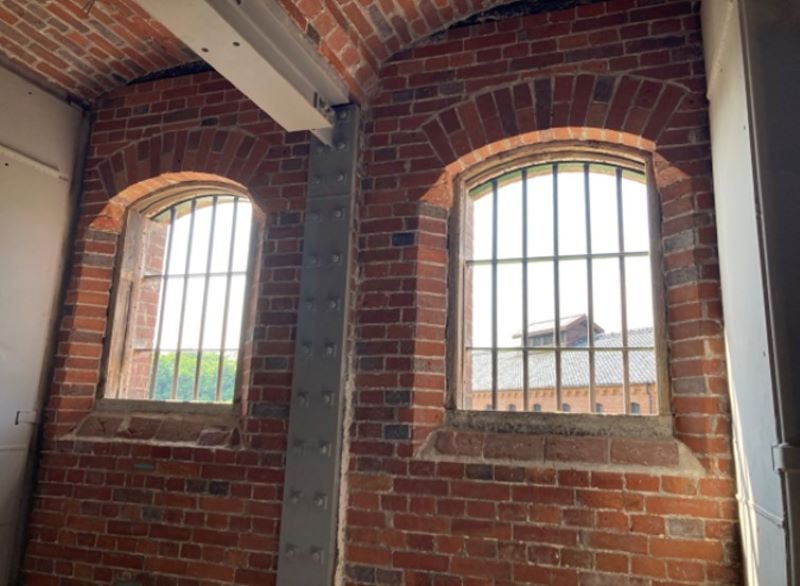

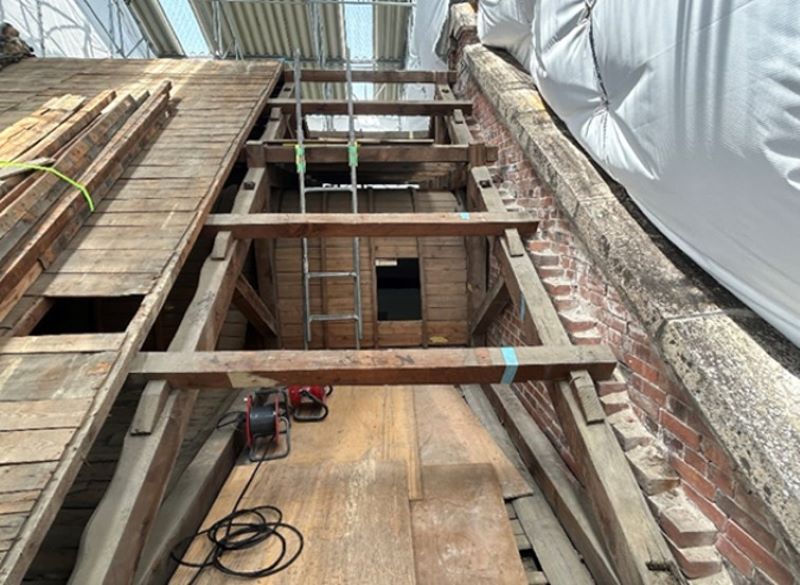

5寮2階解体工事見上げ状況
5寮の2階床・天井は他棟が煉瓦造に対して木造となっています。
2階床はコンクリート床に置き換え天井には鋼材によって構造補強を行います。
2023年12月度
-

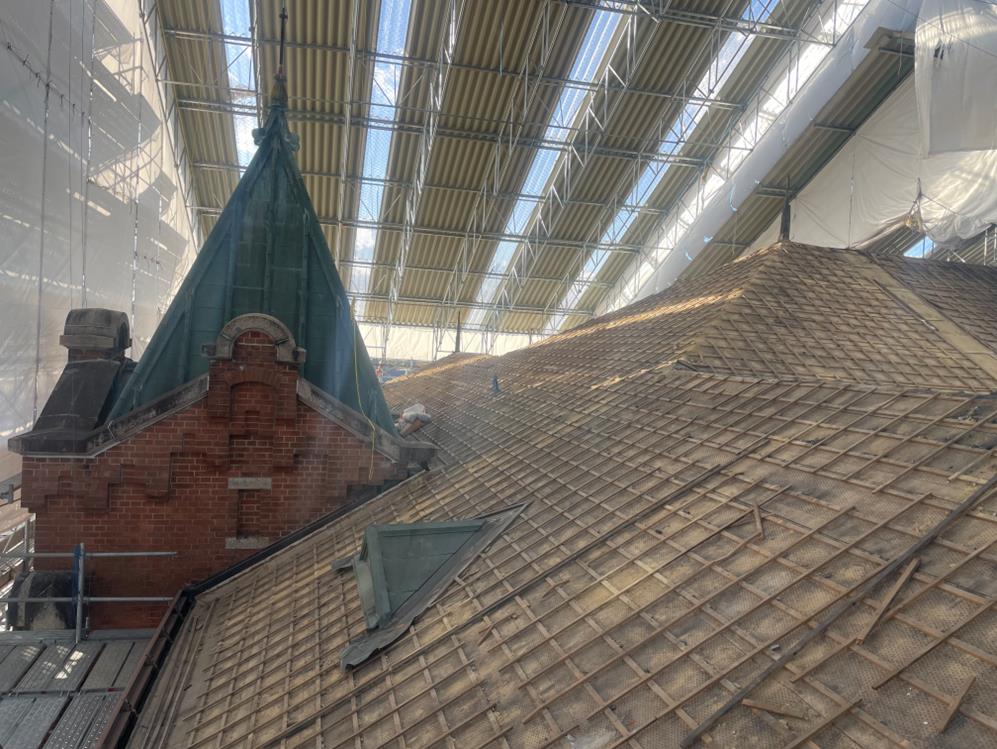

中央看守屋根瓦躯体解体工事状況
中央看守屋根は平成期にやり替えを行っています。
今回は瓦を解体し野地板上の部分のやり替えをして防水性を高めていきます。瓦は基本既存のものを復旧します。 -

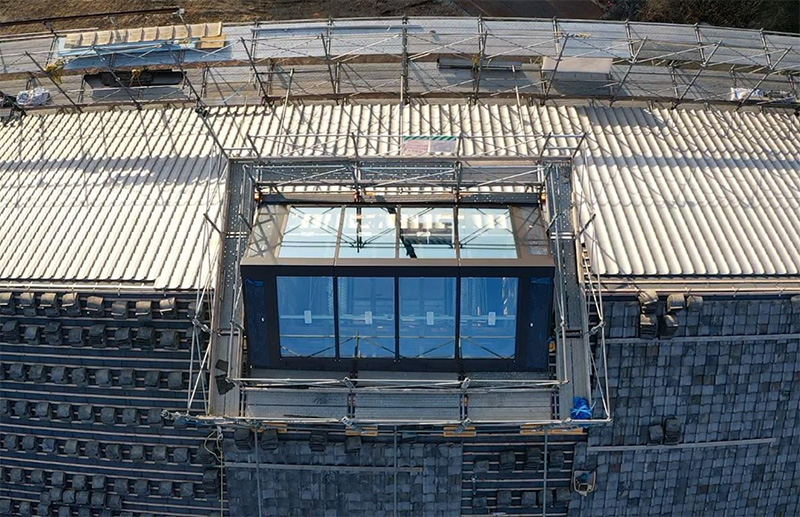

4寮屋根トップライト復旧工事状況
トップライトは既存部材を撤去して新規部材にしていきます。
既存は採光部分が樹脂製ですがLow-eガラスを用いて採光性の向上と熱環境の効率を高めていきます。 -
4寮鉄格子塗装工事状況
刑務所の特徴でもある鉄格子は煉瓦を積みながら取り付けられています。
経年による錆の処理を施し再塗装しています。足元は錆による面台石の爆裂防止のためカットしています。 -

5寮小屋裏構造補強工事状況
妻部は煉瓦壁が単独で立ち上がっていて脆弱なため鋼材によって補強しています。
脚部固定は桁レベルの煉瓦です。木材の小屋組の間を通す非常に難易度の高い施工です。
2023年11月度
-

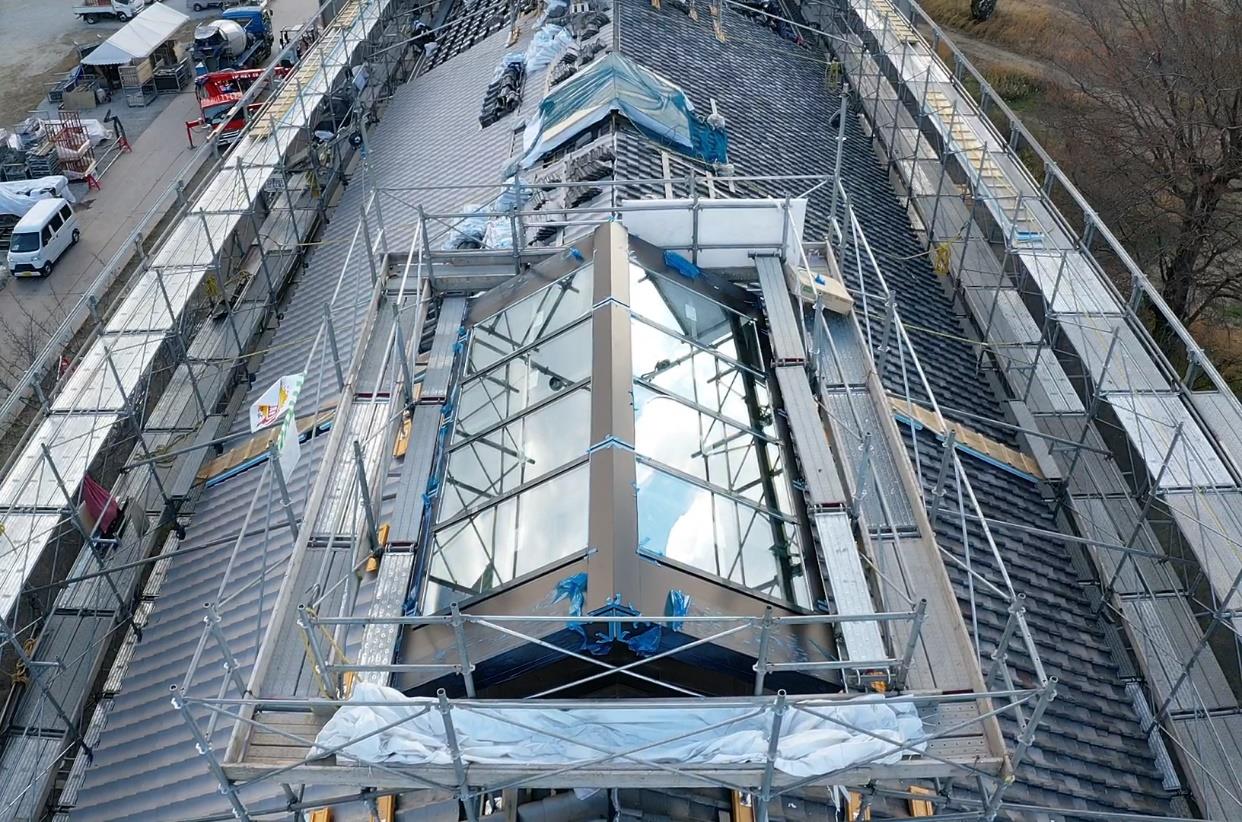

中央看守EVシャフトヴォールト躯体撤去工事状況
1階と2階を結ぶ管理用とゲスト用にエレベーター設置を計画しています。1階床は煉瓦によるヴォールト躯体の為撤去を行いました。この後鉄骨にて架構していきます。
-

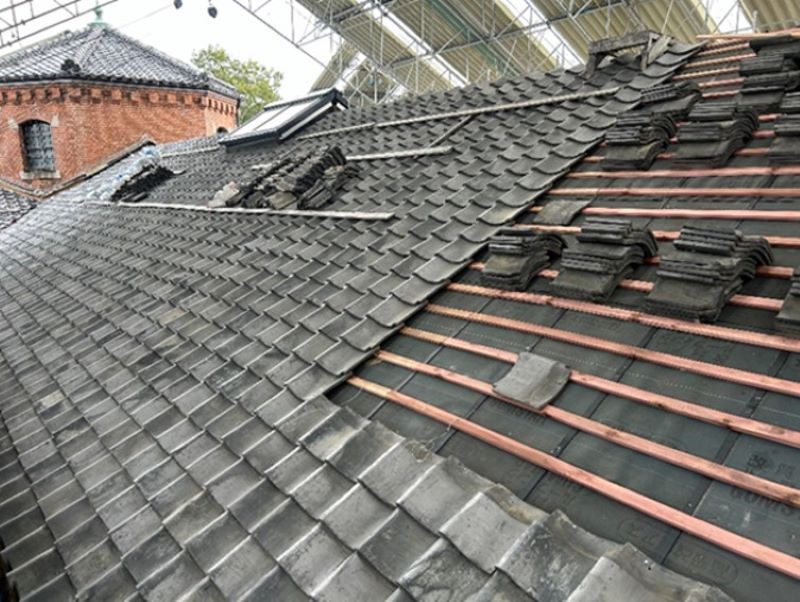

4寮屋根瓦復旧工事状況
屋根瓦は一度解体して下地の補修などをして再利用可能か選別をして足りない数量については新しい瓦にて復旧します。この後棟瓦の復旧に移っていきます。
-
4寮客室構造補強壁工事状況
客室内の界壁については構造補強壁を鋼材にて設置していきます。中央の白い部分はこの後解体して開口になります。ユニット毎を開口によって繋ぎ客室をこうせいします。
2023年10月度
-

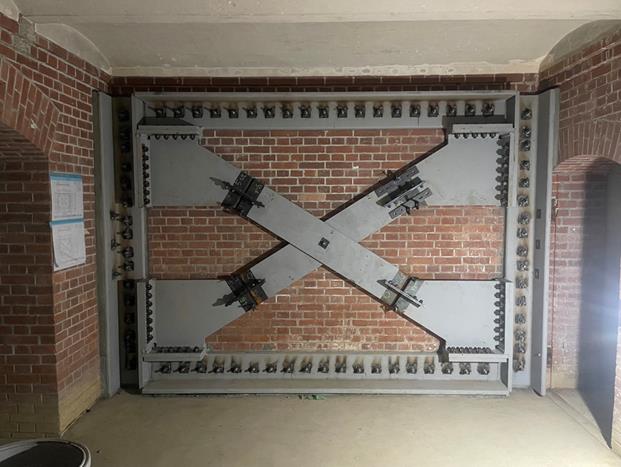

第四寮水平耐震補強工事状況
煉瓦壁上部(2階軒レベル)で煉瓦躯体で拘束されていない箇所は鉄骨にて耐震補強を行います。
-

4寮地下耐震補強工事状況

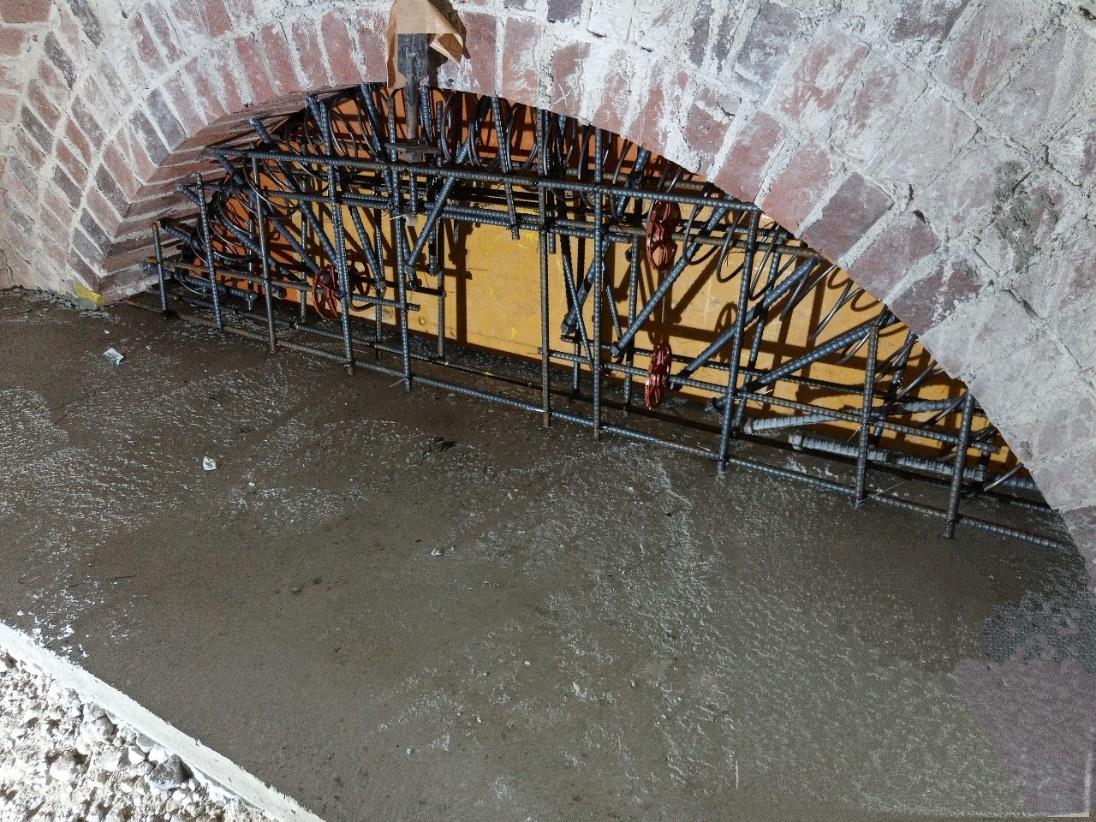

耐震補強は垂直部についても行います。四角のフレームを煉瓦躯体に固定しブレースにて強度を確保します。部材は全て鋼材です。
-
中央看守外部足場組立状況

奥に見える便所遺構を避けるように耐震補強を行います。当初は鋼材による補強計画でしたが遺構の発見によりコンクリートの補強となりました。文化財保存ならではの施工対応となっています。
-

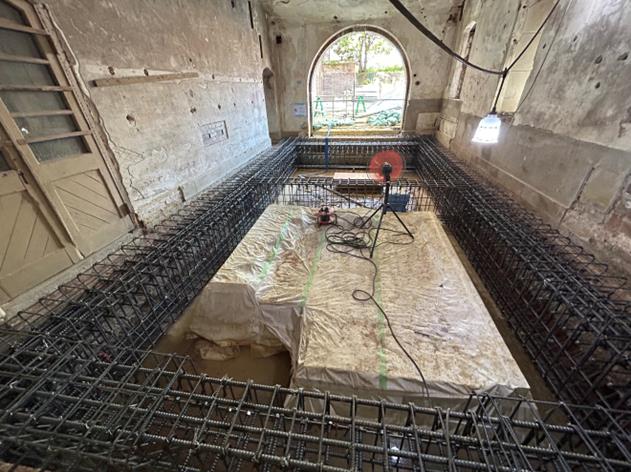

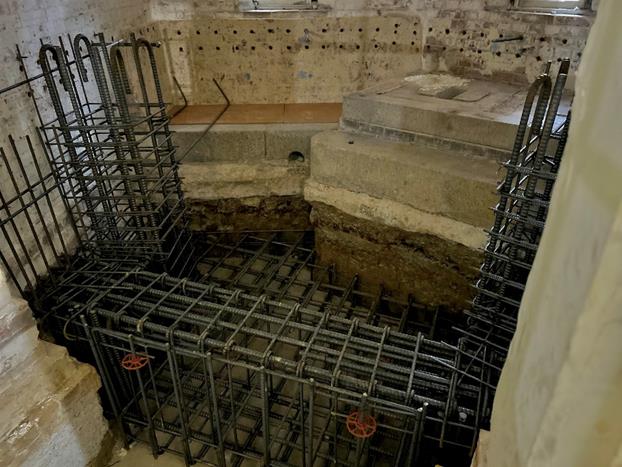

中央看守地下便所遺構後廻り耐震補強配筋状況
奥に見える便所遺構を避けるように耐震補強を行います。当初は鋼材による補強計画でしたが遺構の発見によりコンクリートの補強となりました。文化財保存ならではの施工対応となっています。
2023年9月度
-

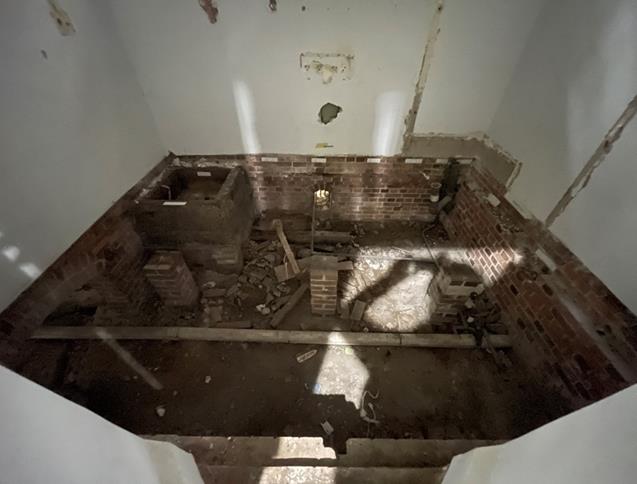

第四寮独房漆喰撤去状況
独房はユニット毎に煉瓦の壁に囲まれています。天井はやはり煉瓦で構造耐力上ヴォールト形状となっています。
-

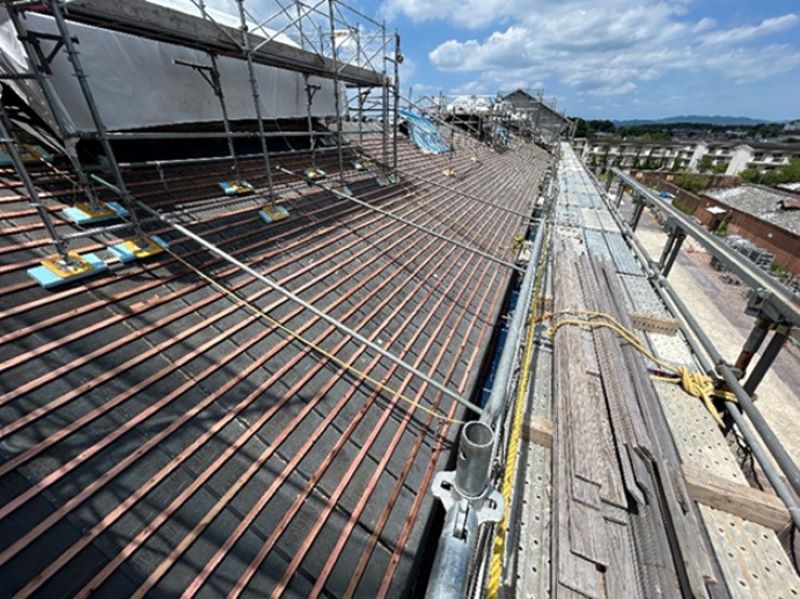

4寮屋根アスファルトルーフィング敷込み状況
既存煉瓦は伝統工法による土葺きでしたがアスファルトルーフィングの上取付桟にて取り付ける工法に改めて瓦を葺いていきます。
-
中央看守地下構造補強梁配筋状況
場所によっては水平についても構造補強をおこないます。中央シートに覆われた箇所は煉瓦による遺構でそれを避ける形で補強梁の位置を調整しています。シートは遺構とコンクリートを絶縁するためのものです。
-

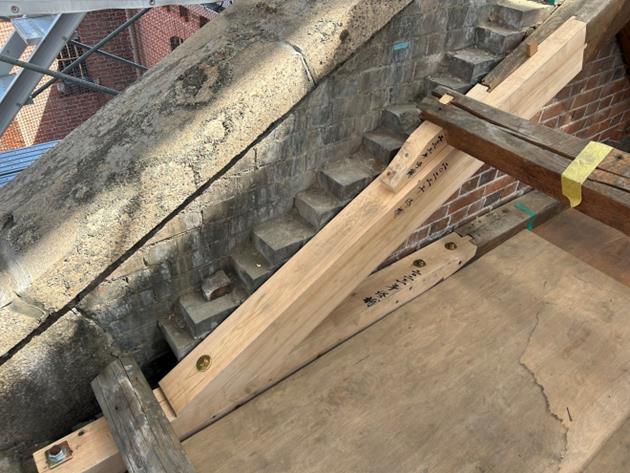

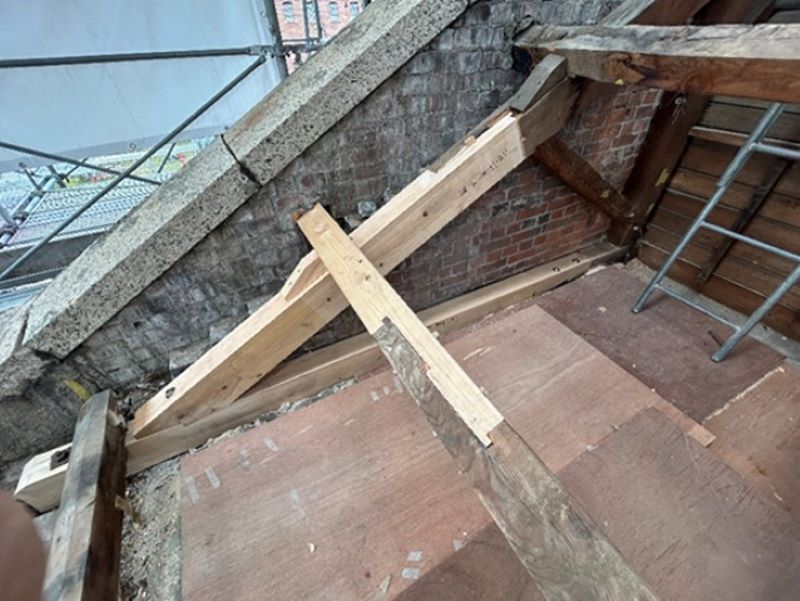

第4寮屋根小屋組補修状況
屋根は木構造です。経年による腐朽部材は補修していきます。伝統工法による継手とし補修新部材には年を墨にて書入れ記録します。
2023年8月度
-

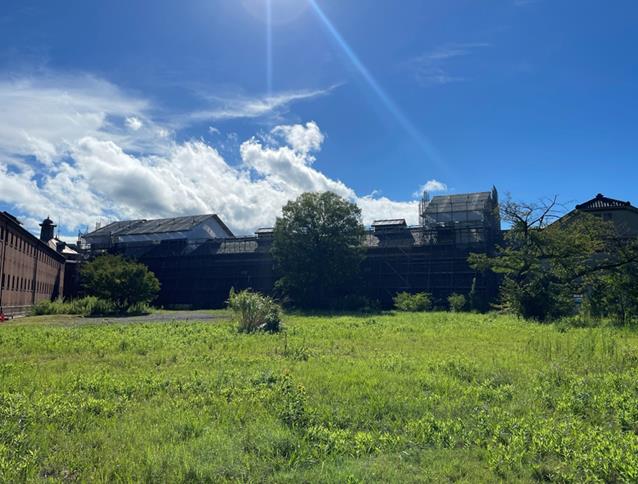

第四寮外部素屋根組立状況
外部素屋根(両妻部一段高くなっている部分)を組立て降雨を防ぎながら屋根の解体・補修工事をを行っていきます。
-

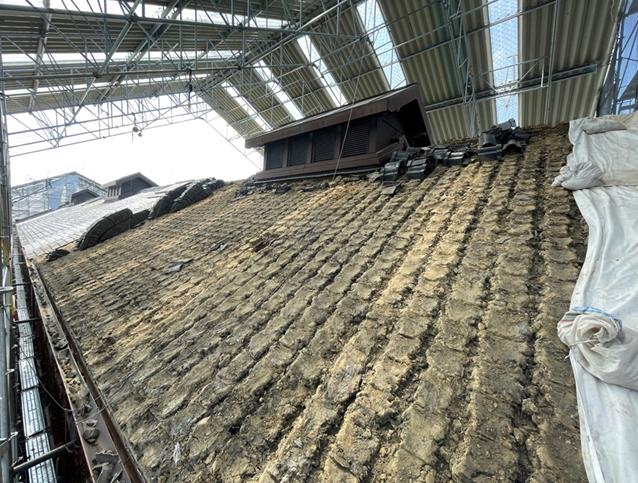

4寮屋根瓦解体工事の状況
瓦は全て解体し再利用できるか選別をして復旧していきます。選別により使用できない瓦の部分は新規瓦にて補修されます。新規瓦には製造年の刻印がされます。上部に架け渡されているのは素屋根で工事中の降雨を防ぎます。
-

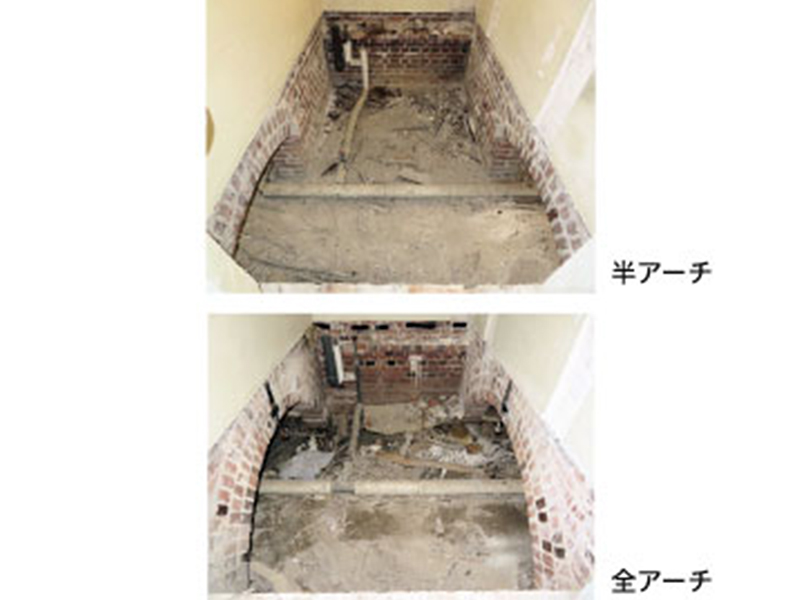

第5寮床解体の状況
第5寮は他の棟より各ユニットが大きいです。中央には大引きを支持する煉瓦の束柱が確認されます。左隅ロの字の構築物は当初のトイレ後で煉瓦と石で構成されています。
-
第4寮床下アーチ開口閉塞配筋状況
舎房界壁の床下はアーチにより開口が空いています。構造補強の為鉄筋コンクリートにより開口閉塞を行います。

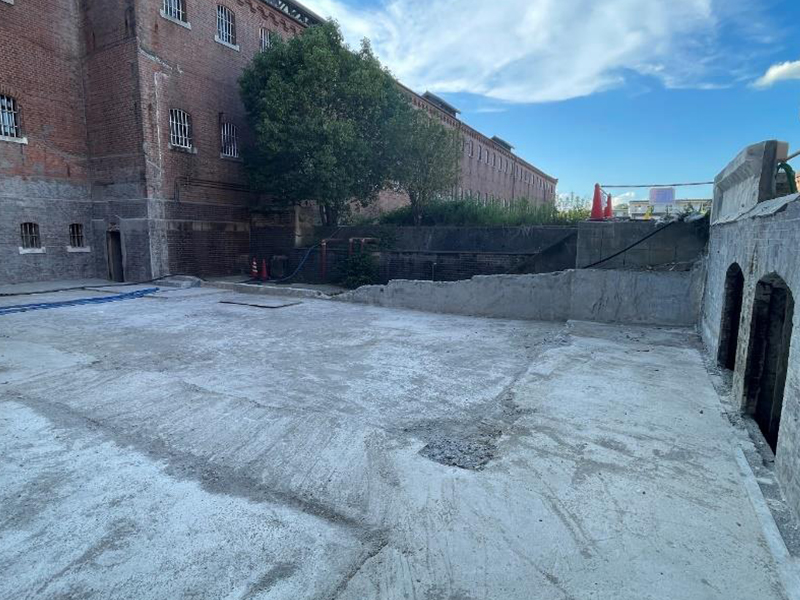

2023年7月度
-

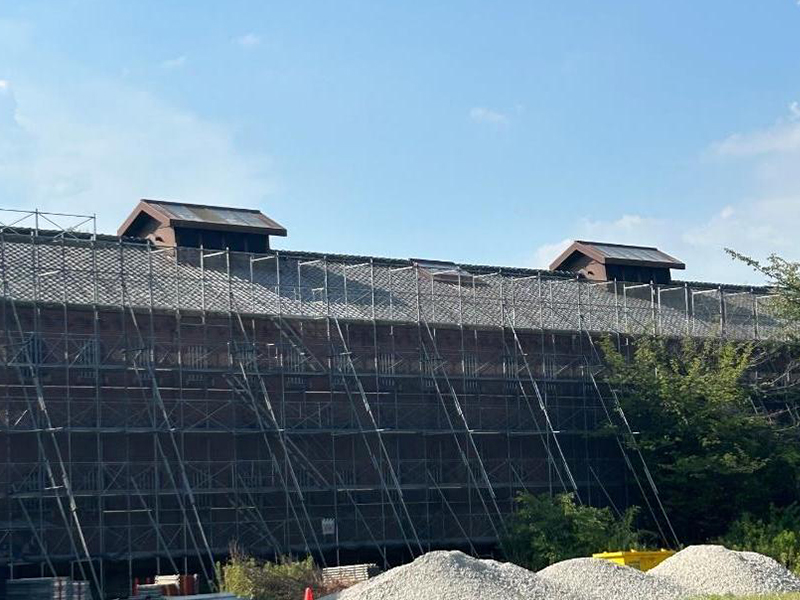

第四寮外部足場組立状況
外部足場を組立て屋根・外壁・開口部の損傷、劣化部を調査し補修工事を行っていきます。妻面は屋根を解体して構造補強工事を行ないます。
-
中央看守北側処遇部長室RC躯体撤去工事完了の状況
奈良少年刑務所として利用されていた際は、増築された建物があった部分ですが今回の活用計画に伴い、建物を撤去しました。右側にある奥の開口は撤去時に発見されました。開口奥は煉瓦造です。
-
第4寮床解体の状況
ユニット界壁下は半アーチ部と全アーチ部あります。全アーチ部は大引材を吊る金物が確認されました。この後設備配管を撤去し、内部足場を組立て次の工程に進みます。
2023年6月度
-

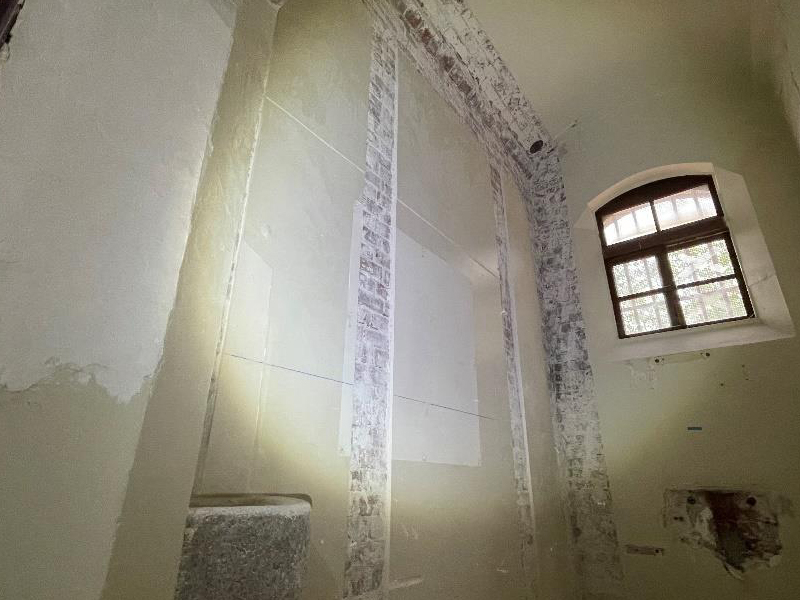

第四寮独房漆喰撤去の状況
耐震補強鉄骨が設置される部分の漆喰を撤去し煉瓦躯体を現しとして補強鉄骨を緊結させます後に中央部開口を設けいくつかのユニットを連結してホテル客室を構成していきます
-
中央看守南側外部地下1階~1階RC躯体撤去の状況
現在外部1階レベルの寄付きを担っている躯体ですが脆弱な状況のため躯体を撤去し地下文化財である煉瓦躯体に力がかから無い様四周擁壁を設置し客土埋戻しとしてこの部分の1階外構基盤とします。
